Neubau Gleichrichter Liebefeldpark

Vom 6. August 2025 bis ca. Ende Mai 2026 wird beim Kreisel Liebefeldpark eine Gleichrichteranlage gebaut.

23.07.2025

Neubau Gleichrichter Liebefeldpark

Vom 6. August 2025 bis ca. Ende Mai 2026 wird beim Kreisel Liebefeldpark eine Gleichrichteranlage gebaut. Gleichzeitig werden in diesem Bereich die Mastfundamente für die Fahrleitungsanlage erstellt. Die Anlage ist eine von drei neuen Gleichrichteranlagen für die Linie 10. Sie versorgt künftig die Fahrleitungen mit Strom.

Bauzeiten Gleichrichter

Die Gleichrichteranlage wird unterirdisch gebaut. Sie misst 11 Meter in der Länge, 5 Meter in der Breite und 4 Meter in der Tiefe. Geplante Arbeiten:

  • Aushub der Baugrube: August bis Mitte Oktober 2025
  • Erstellung der Betonhülle: Mitte Oktober bis Dezember 2025
  • Innenausbau der Anlage: Mitte Januar bis Ende Mai 2026
  • Wiederherstellung der Umgebung: Mitte Januar bis Mitte März 2026

Arbeitszeiten

Montag bis Freitag:

In der Regel von 7 - 12 Uhr und 13.15 - 17.30 Uhr

  • Kurzfristige Fragen/Rückmeldungen zu den Bauarbeiten
    Bauleitung, Planungsbüro Kissling+Zbinden:

    031 537 23 73 (Bürozeiten)
  • Allgemeine Fragen zum Projekt
    BERNMOBIL Servicecenter:
    031 321 88 44 (Bürozeiten)

    [email protected]

Abend- und Nachtarbeiten

Für Leitungsarbeiten bei der Bündenackerstrasse sind Abend- oder Nachtarbeiten erforderlich, die nur bei geringem Verkehrsaufkommen möglich sind. Die genauen  Termine kommunizieren wir per Flyer.

Lärmbelastung

Die Arbeiten verursachen den üblichen Baulärm. Tagsüber ist punktuell mit erhöhter Lärmbelastung zu rechnen. Wir sind bestrebt, die Belastungen so gering wie möglich zu halten.

Verkehr und Erreichbarkeit

Bitte beachten Sie die Signalisation vor Ort.

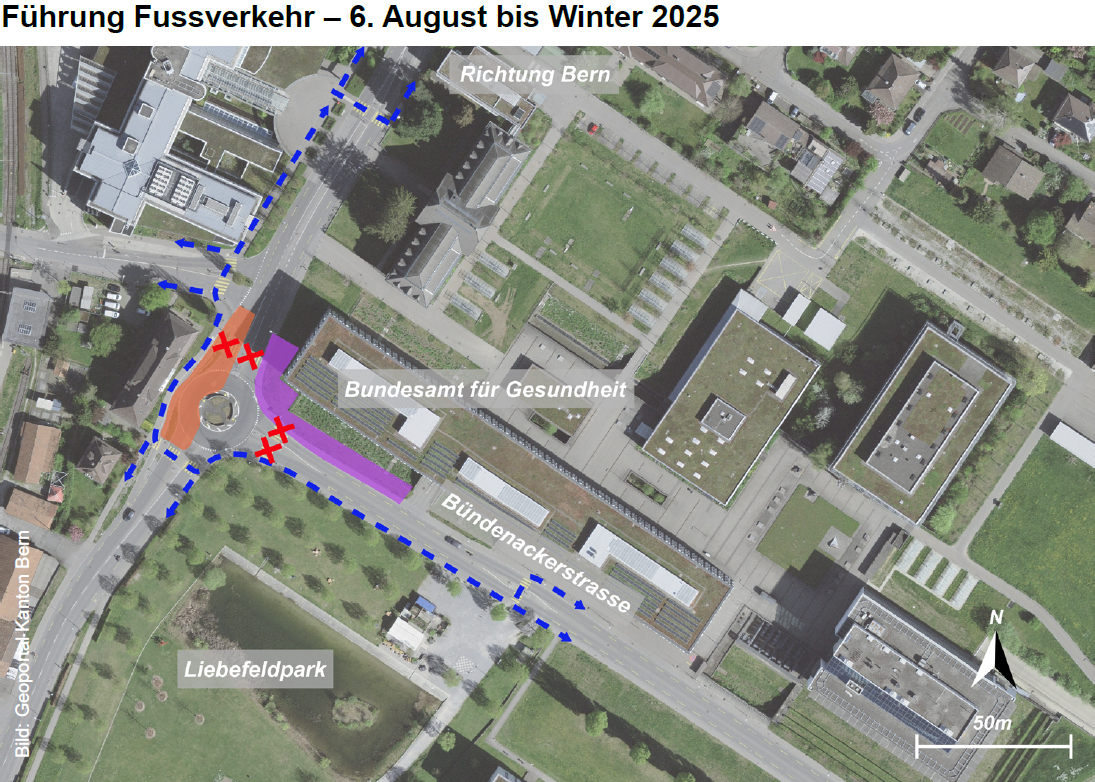

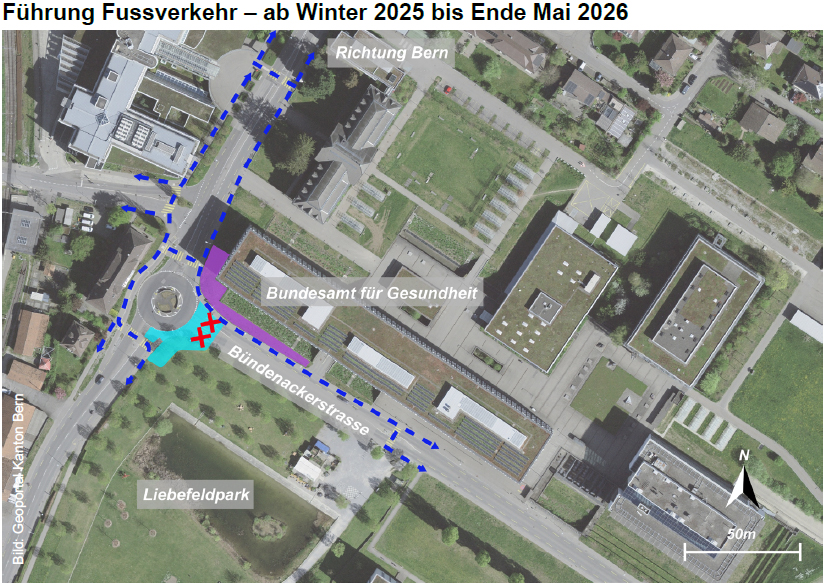

  • Fussverkehr: Ab August 2025 ist ein Abschnitt des Trottoirs auf Seite des Bundesamts für Gesundheit für den Fussverkehr gesperrt. Ab Winter 2025 ist ein  Abschnitt des Trottoirs auf Seite des Liebefeldparks gesperrt. Das Trottoir auf einer Strassenseite ist immer begehbar. Die lokalen Umleitungen sind signalisiert.
  • Öffentlicher Verkehr: Die Busse verkehren wie gewohnt.
  • Velos: Der Baustellenperimeter bleibt in beide Richtungen befahrbar. Zusätzlich ist eine Alternativroute via Monbijou - Wander -  Steinhölzli - Brühlplatz signalisiert.
  • Motorisierter Verkehr: Der Baustellenperimeter ist in alle  Richtungen befahrbar.

Hinweis zu den Terminen

Die genannten Termine entsprechen dem aktuellen Planungsstand. Terminverschiebungen bleiben vorbehalten.

Wir danken für Ihr Verständnis für die mit den Bauarbeiten verbundenen Auswirkungen.

Alle Informationen finden Sie auch in unserem Informationsflyer Neubau Gleichrichter Liebefeldpark zum Herunterladen.
